2023 bis 2024
Strassentyp
Gemeindestrasse
Besonderheiten
Querung der Hauptrasse in Glarus (ASTRA)
Bauherr
Technische Betriebe Glarus
Gesamtprojektleitung inkl. Bauleitung SIA Phasen 32–33, 41, 51–53
In der Heizperiode 2022/23 ist der neue Holzschnitzel-(Fern)-Wärmeverbund Glarus 2 (WVG2) in Betrieb gegangen. Die- ser soll im Endausbau das nördliche Gemeindegebiet des Ortsteils Glarus mit Fernwärme versorgen. Der Leitungsbau wird im Zuge künftiger Strassen-Sanierungsprojekte kontinuierlich ausgebaut. Das Projekt beinhaltet die ersten drei Etappen des Leitungsbaus und somit alle Hauptleitungen ausgehend von der Heizzentrale in die naheliegenden Quartiere.

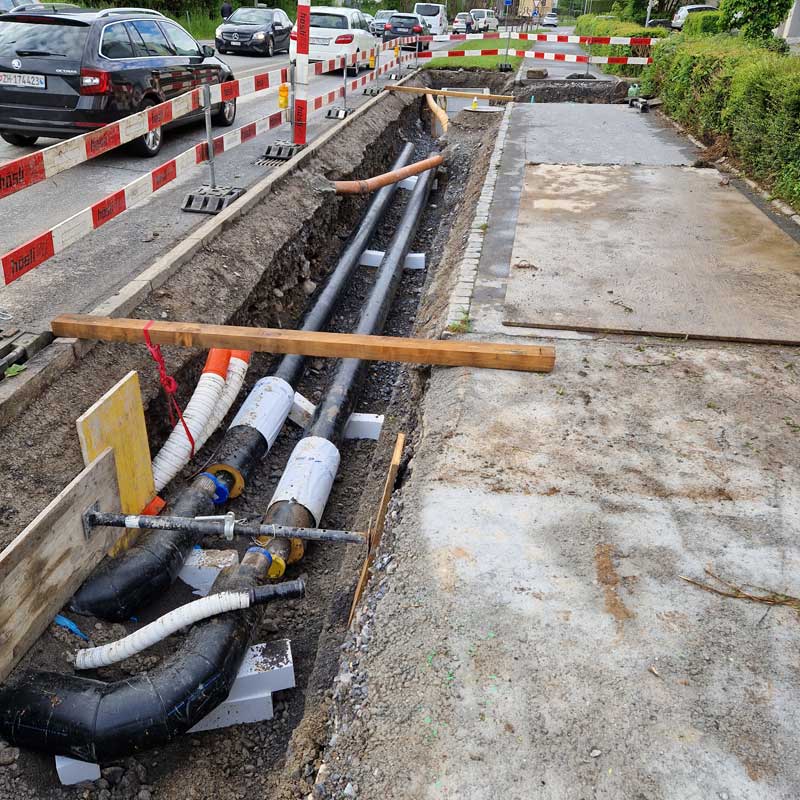

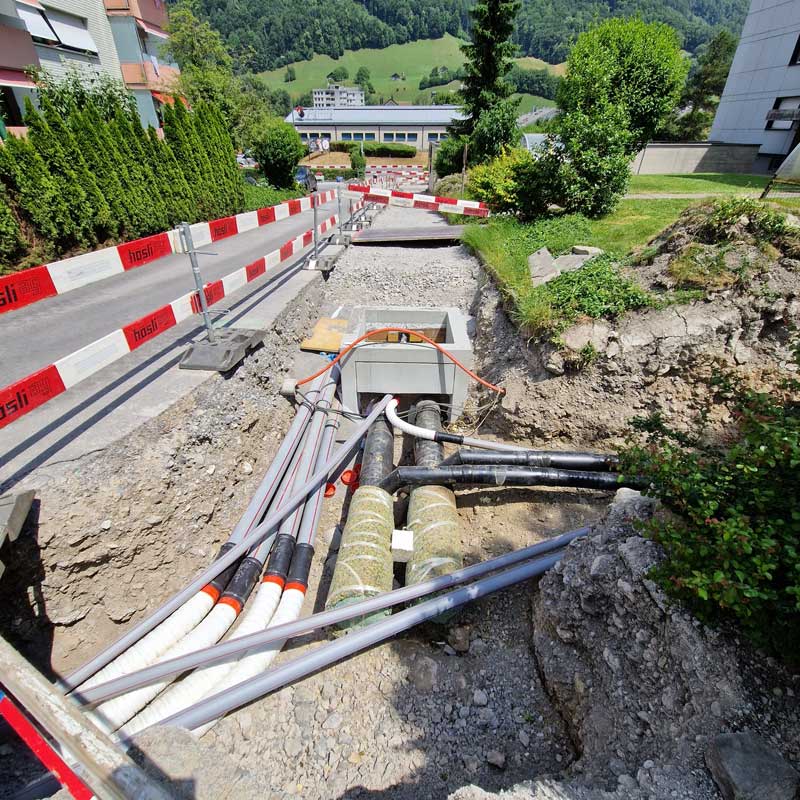

In rund zwei jähriger Bauzeit wurde der 750 m lange Leitungsbau – in drei Etappen von rund 250 m Länge – erstellt. Während dieser Arbeiten wurde jeweils auch die bestehende Stromversorgung saniert und auf den neusten Stand gebracht. Die Hauptleitungen bestehen aus starren Kunststoffmantelrohre (KMR), für die Hausanschlüsse wurden flexible wendelgewellte Rohrsysteme (CFL) verwendet. Der Leitungsperimeter führt ausgehend von der Schulanlage über Wiesland und Quartierstrassen bis hin zu Hauptstrassen mit Busverbindungen und deckt somit viele verschiedene Bauumgebungen inkl. deren zu berücksichtigenden Rahmenbedingungen/ Anforderungen ab. Zu den grössten Herausforderungen zählen die Planung und Koordination der starren Linienführung innerhalb des bereits durch bestehende Leitungen ausgelasteten Strassenkörpers, das Zeitmanagement des aufwendigen Leitungsbaues, sowie die engen/ inner städtischen Platzverhältnisse und die Aufrechterhaltung des Verkehrs und der Anwohnererschliessung. Besonders erwähnenswert ist die notwendige Strassenquerung der Landstrasse (Hauptstrasse) in Glarus, welche infolge grosser Verkehrsauslastung – und in enger Zusammenarbeit mit dem ASTRA – in Nachtarbeit erstellt wurde.
Copyright © 2026 Runge AG /Impressum / Datenschutzerklärung
